从“滴漏跑冒”到“清泉入户”:何家渡社区供水管网焕新的技术复盘与治理方法论

2012年冬天,何家渡社区二组的主水管在低温中第三次爆裂。居民何广兰记得,那段时间打开水龙头,流出的水带着泥沙,水压低到热水器无法点火。这个困扰了全组800余居民多年的用水难题,直到2024年初才真正迎来转机。从“滴漏跑冒”到“清泉入户”:何家渡社区供水管网焕新的技术复盘与治理方法论 新闻

老旧管网的结构性病灶

何家渡二组的自来水主管道建于本世纪初,管材为传统镀锌钢管。20余年的服役期让管道内壁严重锈蚀,结垢层厚度达3至5毫米,过水截面积缩小60%以上。更棘手的是,管道接口处橡胶密封圈早已老化,渗漏率长期维持在15%至20%的高位。

管网漏损不只造成水资源浪费。渗漏点位于道路下方,地下水渗入管道后形成二次污染,导致居民家中的自来水出现肉眼可见的浑浊。这种“漏损—污染—水压不足”的三角困境,正是老旧城中村供水系统的典型症状。

精准诊断:从投诉到台账

2023年底,河西街道将何广兰家的用水问题纳入“民情台账”。社区两委组织网格员进行全组排查,绘制了包含12处疑似漏点、7处水压异常点的管网病害图谱。诊断报告显示,问题根源不在局部修补,而在主管道的整体老化。

拿到诊断数据后,社区主动对接水厂,邀请专业技术人员现场评估。经三方协商,最终确定“整体换管”的改造方案:新管道采用PPR热熔管材,设计承压1.0MPa,使用寿命可达50年。

施工管控:冬季作业的极限挑战

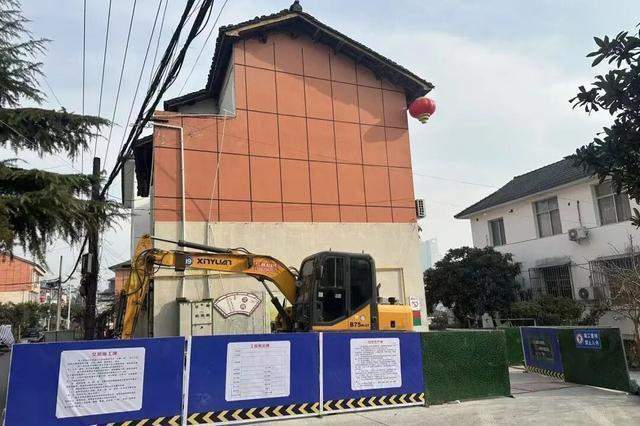

2024年1月10日,改造工程启动。施工方面临的第一个挑战是冬季低温。PPR管道热熔施工要求环境温度不低于5℃,但当地1月平均气温仅3℃左右。项目组决定搭设保温工棚,在棚内配置暖风机,将作业面温度提升至8℃以上。

开槽、拆管、铺设、回填,每个环节都设置质量检查点。旧管道拆除后,施工方对沟槽底部进行平整度检测,误差控制在±2厘米以内。新管道铺设完成后,进行0.8MPa的试压测试,保压30分钟无压降方算合格。

历时78天,3.2公里主管道全部更新。通水首日实测水压达到0.35MPa,较改造前提升140%,水质浊度从2.8NTU降至0.3NTU,达到直饮标准。

治理方法论:三个关键动作

何家渡的实践揭示了老旧管网改造的三个核心机制。其一是“需求精准映射”:将居民零散投诉转化为标准化问题台账,让解决方案有的放矢。其二是“多主体协同”:社区、街道、水厂三方联动,避免了部门壁垒导致的推诿扯皮。其三是“过程闭环管理”:从诊断到施工到验收,每步留痕,可追溯、可评估。

这套方法论的价值在于可复制性。无论是供水管网,还是电力管线、燃气管道,抑或其他市政基础设施,老化问题本质相同。关键在于能否做到“需求精准映射、主体协同、过程闭环”——这正是何家渡经验的核心价值所在。
